28 abr 2025 , 19:05

Una de las obras para contener la erosión en el río Coca se construye con dos años de retraso y a un costo de USD 17 millones

La obra debía ejecutarse hace dos años y la erosión superó tres kilómetros del lugar planificado, por la Corporación Eléctrica del Ecuador.



Las obras de mitigación ejecutadas o planificadas por la Corporación Eléctrica del Ecuador, para proteger la captación de Coca Codo Sinclair, no han surtido efecto. El actual invierno en la Amazonía reactivó la erosión del río Coca, que llegó a cuatro kilómetros 700 metros de la hidroeléctrica.

Se suma el retraso en la construcción de un dique permeable, a 7, 8 kilómetros del vertedero de Coca Codo.

Esta obra fue planificada por técnicos de la CELEC con el asesoramiento del Cuerpo de Ingenieros del Ejército de Estados Unidos, desde hace más de dos años. Buscaba frenar la erosión y ralentizar la fuerza del río.

Lea también: La erosión del río Coca se acerca al vertedero de la captación de la hidroeléctrica Coca Codo Sinclair

La obra empezó en noviembre de 2024, en el lugar planificado, pese a que la erosión ya superó tres kilómetros aguas arriba. Para la construcción del dique se desvió el cauce del río a la margen derecha de la montaña, en el sector de San Carlos, provincia de Napo, para aprovechar un afloramiento de roca dura de la formación geológica Misahuallí.

Esa obra sigue y se prevé que termine en 2026. Aquí se anclarán estructuras de metal y hormigón armado a una profundidad de 24 metros desde el lecho del río. El proyecto incluye un puente carrozable en la parte superior del dique.

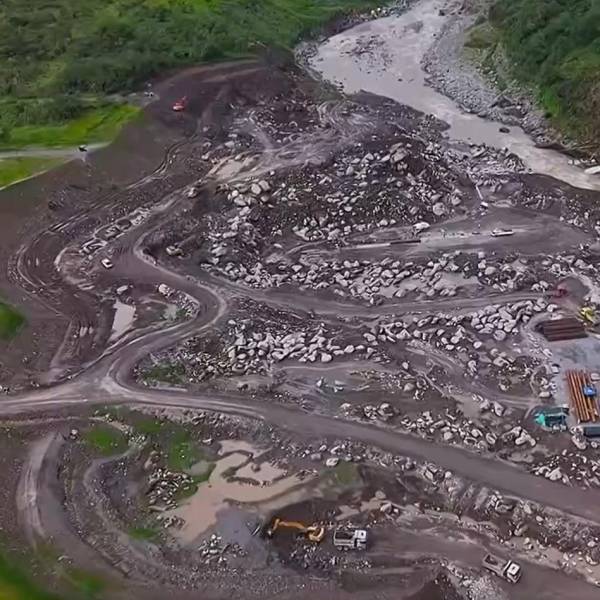

El contrato fue adjudicado al Consorcio SEMACC Constructores USD 17, 3 millones. Actualmente, se construyen los muros de enrocado. Con maquinaria pesada, 10 retroexcavadoras y 12 volquetas se remueven las gigantes piedras para formar las pantallas de protección. El avance es de 31%.

Carolina Bernal, docente de la Politécnica Nacional, que investiga el fenómeno de la erosión del río coca, cuestiona a CELEC por la demora en la construcción del dique, que, a su juicio, no será útil, porque la erosión pasó el punto de planificación.

Quote

“Hace dos años era vital, pero ahora no tiene mucho sentido; con un río que está cambiando todo el tiempo, la sección, y todo el tiempo haya que estar recalculando el material que va a entrar, la profundidad de los pilotes, un dique permeable no sé cómo nos va a ayudar".

No obstante, según CELEC, actualmente no hay riesgo de que colapse la captación de Coca Codo Sinclair y que las obras de contención están dentro del cronograma.
