La empresa uruguaya Austral está a cargo de instalar 91 megavatios termoeléctricos en Esmeraldas
Esto debido a que la central Esmeraldas 3 que también ha tenido retrasos para su funcionamiento. La obra debió estar lista en enero y aún no hay detalles del avance.
Austral Technical Management es la empresa uruguaya que en agosto del año pasado se favoreció de un contrato de USD 89 millones y que firmó con la Corporación Eléctrica del Ecuador, CELEC, para levantar la central de energía térmica esmeraldas 3, de 91 megavatios.
La obra debió estar operativa en enero de 2025, pero Austral no cumplió con el plazo. Desde entonces soporta una serie de cuestionamientos, empezando por cómo se constituyó la empresa porque según el portal de la Superintendencia de Compañías, el 9 de octubre de 2024 en Quito crearon una sucursal.
Lo hicieron con la administración de un ciudadano francés y un capital de USD 10 mil bajo la razón social de brindar servicios de electricidad y mantenimiento de motores de generación.
Según la página web de Austral, esa empresa forma parte del grupo Andina Turbomecánica que tiene 35 años de experiencia en soluciones de ingeniería energética, cuya matriz está en Chile.
Lea: 241 MW de Progen y Austral están en duda para evitar apagones en Ecuador

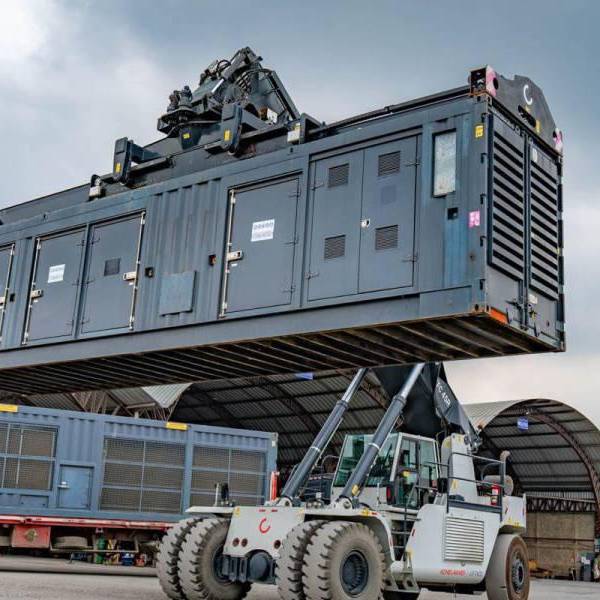

Para que la central esté operativa, necesita instalar 48 generadores, pero ni la compañía, ni el Ministerio de Energía han transparentado la información sobre los avances de la obra, tampoco se ha pronunciado sobre alguna sanción, el último anuncio que hicieron fue el 4 de abril cuando llegaron los últimos 16 generadores desde Beirut, Líbano.
Y desde este 2 de junio la Comisión Nacional Anticorrupción empezó a denunciar que algunos de esos motores no son compatibles con el Sistema Eléctrico Ecuatoriano. Germán rodas, da más detalles:

"Porque no tienen la capacidad de 60 hercios, sino de 50, por lo tanto, técnicamente es imposible".
Por eso presentaron una solicitud formal a la ministra Inés Manzano para que aclare qué pasó con esa obra que aún no tiene fechas específicas para su funcionamiento; sin embargo, aún no han tenido una respuesta.
Le puede interesar: La Contraloría revisará contratos de generación eléctrica en CELEC de 2023 y 2024
El equipo de comunicación de Austral indicó de manera escuela sobre los presuntos inconvenientes, aseguró que los trabajos continúan con todos los generadores en el sitio.
